根据现场揭露的地质情况和边坡支护措施,通过在通风兼安全洞洞口边坡安装两点式锚杆应力计、在通风兼安全洞洞口边坡表面浇筑变形观测墩、以及在通风兼安全洞洞身安装单点式锚杆应力计和收敛测点进行观察监测和结果分析。
在该边坡共计设置三个表面变形测点、六个收敛测点、两套两点式锚杆应力计、三支单点式锚杆应力计及一套三点式变位计.
监测断面的受力变形情况。根据实测数据及时处理监测,绘制曲线图,根据设计应力值判定其安全状态.

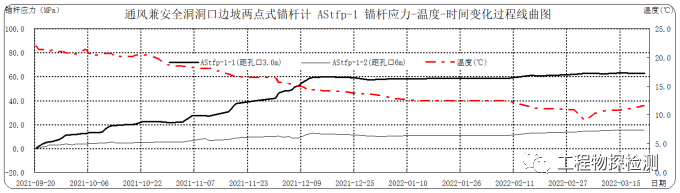

两点式锚杆应力计监测成果:两点式锚杆计显示累计应力值为8.94至62.74 MPa之间;累计最大应力点号AStfp-1-1,该测点深度为3米;从观测成果及变化曲线图上初步分析,测点受力状态为拉应力,从数据判断此部位处于基本稳定状态.

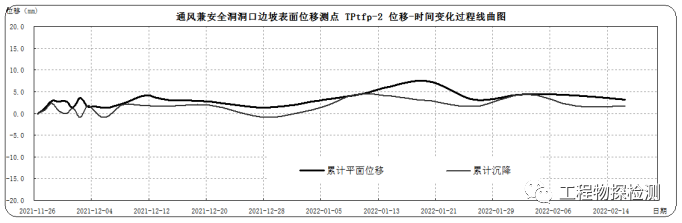

表面变形监测点监测结果:表面位移测点显示平面变形累积位移量在0.37至4.47 mm之间、变形最大点为TPtfp-2;累积沉降量在-2.10至4.38 mm之间,变形最大点为TPtfp-1。从数据上分析,此部位处于稳定状态.
围岩稳定性判别
1、根据位移速率判断:速率大于1.0 mm/d时,围岩处于急剧变化状态,应加强初期支护;速率变化在0.2至1.0 mm/d时,应加强观测,做好加固的准备;速率小于 0.2 mm/d时,围岩达到基本稳定。
当围岩位移速率不断下降时,围岩处于稳定状态;
当围岩位移速率保持不变时,围岩尚不稳定,应加强支护:
当围岩位移速率上升时,围岩处于危险状态,必须立即停止掘进,采取应急措施.


结论:该边坡进行喷锚支护随边坡开挖而跟进,主要的工程支护手段是支护包括建设系统挂网喷砼、进行普通砂浆锚杆支护、安置系统排水孔等方法。

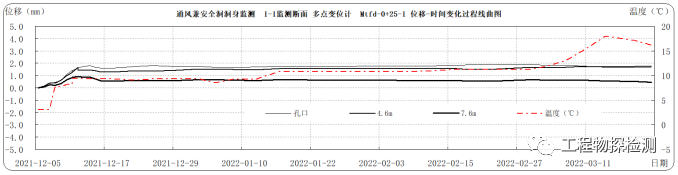

精准监测到边坡变形及支护锚杆、锚索受力情况为总计应力值为8.94至62.74 MPa之间,受力状态为拉应力;监测到表面变形为平面变形累积位移量在0.37至4.47 mm之间,累积沉降量在 -2.10至4.38 mm之间;通过监测断面累计位移量在0.56~1.73 mm 之间,对观测成果进行分析,变化过程线无突变现象,从而进行围岩稳定性综合判别,可知围岩为稳定状态;
监测断面累计应力值在4.43~11.66 MPa之间,受力状态为拉应力;通过监测收敛测点对周边位移和顶拱下沉情况进行监测监测结果为TF0+13桩号顶拱沉降累计0.14 mm、右边墙往右1.19 mm、左边墙往左2.65 mm;TF0+25桩号累计顶拱沉降1.41 mm、右边墙往右2.43 mm、左边墙往左2.27 mm。上述各项监测结果统一反映了该边坡经边坡治理支护边坡稳定运行良好,处在稳定状态,说明支护手段合理有效。
