数字储能网讯:面对气候变化的紧迫挑战和能源安全的现实需求,欧洲电力系统正在经历前所未有的深刻变革。作为现代欧洲经济的生命线,电网基础设施不仅承载着能源转型的重要使命,更是确保能源安全和促进经济增长的关键纽带。本文基于欧洲智库对32个欧洲电力输电系统运营商(TSO)的深度调研,全面分析了欧洲电网在新能源转型过程中面临的机遇与挑战,为电力行业投资者提供专业参考。
欧洲的电力网络诞生于化石燃料时代,当时的人们无法预见今天可再生能源项目的指数级增长,更无法预见到工业、家庭和交通的广泛电气化需求。如今的电力系统必须应对未来十年供需更为迅速和深刻的变化。预测显示,2023年至2035年期间,欧盟电力需求将增长50%以上。与此同时,欧洲必须迅速用可再生能源取代化石燃料,以保持在气候目标范围内。
01
欧洲电网发展概况
电网体系架构
欧洲电力输电系统运营商承担着规划、建设和运营高压电网的重任。目前,欧洲地区共有30多家电力输电系统运营商,覆盖欧盟、英国、瑞士和挪威。多数国家拥有一家输电系统运营商,但也有例外——德国拥有四家,奥地利拥有两家。这些运营商构成了欧洲电力系统的重要基础设施网络。
为确保电力系统的高效运行,欧洲电网形成了层次化的管理体系。在地方层面,输电系统运营商负责管理和维护高压输电网络,而配电系统运营商则承担地方配电网络的管理职责。欧洲输电系统运营商协会(ENTSO-E)作为协调机构,负责整个欧洲大陆电力系统的安全运行和协调管理。
新能源发展现状
欧洲在可再生能源发展方面取得了显著成就。2024年上半年,风能和太阳能发电量首次超过化石燃料发电量,标志着欧洲电力系统转型的历史性转折点。国际能源署已明确指出,欧洲国家必须在2035年前实现电力部门的脱碳化,才能为将全球气温上升控制在1.5摄氏度以内做出应有贡献。
然而,发展的背后也隐藏着严峻的挑战。截至2024-2025年,在16个欧洲国家中,共有1700吉瓦的可再生能源和混合项目正在排队等待电网连接。这些项目代表着数十亿欧元的投资被搁置,从而阻碍了欧洲的经济增长。更令人担忧的是,2024年七个国家的可再生能源削减成本总计达到72亿欧元,这一天文数字反映了电网基础设施与可再生能源发展速度之间的严重不匹配。
02
电网运行机制与挑战
电网连接瓶颈

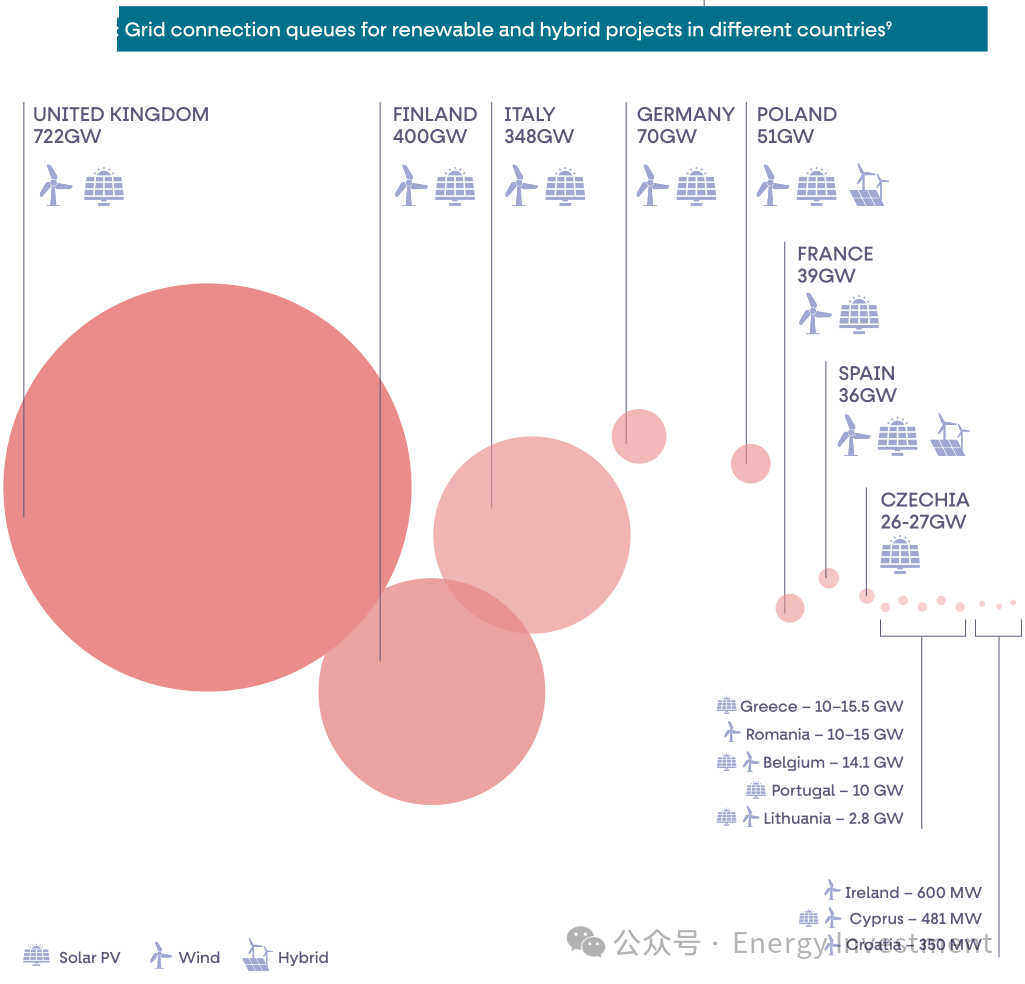

长期排队等待电网连接已成为可再生能源项目面临的普遍问题。这一问题因缺乏严格的电网连接流程而变得更加严重,排队队列因"僵尸项目"的存在而被人为膨胀——这些投机性开发商提交的项目,以及一些开发商为了应对漫长的时间框架而提交多重电网连接请求,都加剧了排队的紧张状况。
调研数据显示,只有六家输电系统运营商披露了项目平均等待时间的易得数据。对于这些运营商而言,平均等待时间在1至5.5年之间(需要注意的是,一些项目面临的排队时间会远超过平均水平)。
各国电网连接现状对比:

在英国,能源监管机构指出,项目在请求日期和连接报价之间的平均等待时间为5.5年。行业报告警告说,仅英国就有超过2400亿英镑的项目滞留在连接等待名单中,在某些情况下,这个等待过程可能长达15年。
新能源削减问题
新能源削减是指由于电网限制和供需平衡需要而被迫降低可再生能源发电量的问题。这种现象不仅浪费了宝贵的清洁能源资源,也造成了巨大的经济损失。
2024年欧洲主要国家可再生能源削减情况:
削减量和成本统计:
德国的削减成本尤为突出,2023年仅风力发电削减一项就花费了33亿欧元,显示出该国电网与可再生能源发展之间存在严重的结构性不匹配。
系统稳定性与运行效率
现代电网运营面临的最大技术挑战之一是如何管理可再生能源的高渗透率。风电和太阳能光伏等可再生能源被归类为非同步发电,因为它们不以相同的频率旋转(在太阳能光伏的情况下根本不旋转)。这可能对电网稳定性产生影响,因为电网频率取决于发电机的旋转速度。
为评估不同输电系统运营商当前能够以可再生能源形式运行电网的程度,我们调查了系统非同步渗透率(SNSP)的情况。这种指标衡量任何时刻系统中非同步(主要是逆变器供电)资源——即风电和太阳能——的占比。
分析表明,大多数输电系统运营商目前没有对可再生能源输入设置上限,或者如果设置了上限,其水平足够高,在目前不会产生实际影响。然而,一些电力系统显示出存在潜在上限的迹象。这可能是由输电系统运营商直接执行的,但更可能是由于必须运行的热资产要求、发电机组缺乏灵活性或对热资产提供电网服务(如惯性)的依赖所间接造成的。
03
电网运营模式创新
动态线路容量技术
动态线路容量(DLR)是一种能够减少输电线路拥堵、优化资产利用、提高效率并降低成本的技术。DLR使用传感器确定何时温度和风况条件可以允许线路承载更多电力,可将容量提升至40%。这可以解决输电线路上的短期瓶颈问题。
尽管DLR具有巨大潜力,但许多输电系统运营商仍处于该技术的试点阶段。在19家被确认使用DLR的输电系统运营商中,只有三家似乎完全实施了所有架空线路:比利时Elia、丹麦Energinet和斯洛文尼亚ELES。其他运营商,包括芬兰Fingrid和立陶宛Litgrid,报告称将在适当时候扩展到整个电网——这一步骤值得鼓励其他输电系统运营商采用。
智能电网管理
西班牙案例:西班牙电网可再生能源控制中心(CECRE)
西班牙电网公司的可再生能源控制中心是全球首个专门致力于实时监控和控制可再生能源的项目,涵盖4000多个可再生能源项目。该中心也是全球首个能够控制所有10兆瓦以上风电场的控制中心。
CECRE允许在安全条件下最大程度地整合可再生能源生产,特别是风电。西班牙电网公司的控制中心具备对分配给它们的发电进行控制、命令和监控的能力,确保24/7功能运行并保证项目与西班牙电网公司的安全对话。这允许几乎即时地激活或停用可再生能源发电园区,也允许大型工业的需求响应。
需求侧响应
波兰案例:迈向更开放市场的跨越式发展
波兰在需求侧响应(DSF)市场可达性方面取得显著进展,推动了向更开放市场的跨越式发展。多项变量被确定支持这一进展。
过去一年,波兰实施了重要的市场改革,提高了DSF在辅助服务市场中的可达性,这些服务帮助输电系统运营商"平衡"能源系统。这包括在采购平衡储备时增加DSF可达性,这些储备在最小竞价规模、激活时间、持续时间和斜坡率方面有所不同。在东欧,波兰还因提供灵活的具有变价和日前批发价格的电价而脱颖而出。
04
区域合作与跨境互联
70%规则实施
减少削减的一个重要解决方案是增强跨境传输能力:一个更加互联的欧洲电网将允许在欧洲各国之间实现可再生能源的地理和时间互补性。
2019年,欧盟引入了跨境贸易边际容量(MACZT)的最低要求,称为"70%规则"。这要求所有输电系统运营商在2025年底前确保关键网络要素70%的物理容量可用于跨境贸易。允许因运营安全原因而出现偏差。
当查看2023年的数据时,只有少数成员国(如捷克和斯洛文尼亚)在一年中的大部分时间里都有超过70%的MACZT。总体而言,我们的研究表明大多数欧洲输电系统运营商正成功与"70%规则"保持一致。区域协调的改善和协调监测方法的一致实施是确保及时实施要求的关键。
跨国协调机制
跨国协调对于优化电网资源配置和促进可再生能源高效消纳至关重要。在欧洲电网运营商中,不同层次的协调活动正在开展:
基础协调层面:一些电力输电系统运营商指出,他们已经与燃气伙伴接触并考虑了未来的氢能发电。这包括芬兰的输电系统运营商(尽管应注意到燃气在芬兰不起重要作用)以及匈牙利、波兰、西班牙、比利时和德国的输电系统运营商。
高级协调层面:一些输电系统运营商正在开展更详细的联合情景规划和对网格基础设施未来采取跨部门方法的建模。这包括奥地利、丹麦、法国、英国、意大利、立陶宛和荷兰的输电系统运营商。
英国在建立完全独立的国立能源系统运营商(NESO)方面处于领先地位,该机构负责根据净零目标考虑整体系统设计。
05
电网技术与系统灵活性
非同步发电渗透率管理

系统非同步渗透率的最大值在不同欧洲国家间存在显著差异。分析显示:
•英国(National Grid):最高非同步渗透率达到85%,显示了先进电网管理系统的高适应性
•丹麦(Energinet):非同步渗透率经常维持在70%以上,充分利用了该国丰富的风电资源
•西班牙(REE):在可再生能源控制中心(CECRE)的支持下,系统非同步渗透率管理表现优异

储能与灵活性资源
现代电网的灵活性需求呈现出多样化趋势:
传统灵活性资源: - 抽水蓄能:传统的大规模储能方案 - 燃气发电:作为调峰和备用电源 - 需求响应:包括工业负荷转移和居民端负荷调整
新型灵活性资源: - 电池储能:快速响应的短时储能解决方案 - 电动汽车:作为移动储能单元参与电网调节- 电解制氢:长时储能和大容量功率调节
丹麦案例:扩大灵活性市场
丹麦最近出现了向电网提供清洁灵活性服务的商业实体数量大幅增加,包括溜冰场、幼儿园、游泳池和园艺农场。2024年,向国家输电系统运营商Energinet预先获得资格以提供所谓辅助服务的组织数量增加了七倍,总数达到550家。
Energinet通过一系列旨在使其对更广泛参与者更具吸引力的变化发展了平衡市场。这包括Energinet利用电价和电网连接条款和条件来增加共址和部门耦合的激励。
06
投资需求与基础设施升级
电网投资规模
根据欧洲投资银行的数据分析,欧洲电力传输系统的投资需求呈现爆发式增长。预计到2040年,欧洲需要在前瞻性网络开发方面投资超过5000亿欧元,以支持可再生能源的快速部署和电气化进程。
重点投资领域:
输电线路扩建:需要建设约100,000公里新的高压输电线路
变电站升级:包括变压器、开关设备等关键设备的现代化改造
智能化升级:数字技术和自动化系统的集成应用
跨境互联:增强跨国电力贸易能力的传输容量
技术创新投资
数字化投资:- 智能电网技术:实时的电网状态监控和预测性维护 - 大数据分析:优化电网运行和负荷预测 - 人工智能应用:提高电网调度的智能化水平
新型技术集成:- 动态线路容量技术:提升现有输电线路的传输能力 - 直流输电技术:长距离大容量的电力传输解决方案 - 电力电子设备:电网稳定性和电能质量控制
07
政策环境与监管框架
欧盟政策支持
欧盟通过一系列政策措施支持电网基础设施发展:
欧洲绿色协议:- 设定了2050年气候中性的宏伟目标 - 为电网现代化提供了政策框架 - 协调成员国间的能源转型行动
REPowerEU计划:- 加速可再生能源部署- 提升电网互联能力- 减少对化石燃料的依赖
电网行动计划:- 简化许可和授权流程- 协调跨境电力贸易- 支持清洁技术创新
成员国政策差异
尽管欧盟层面政策相对统一,但各成员国的实施程度和重点方向存在差异:
先进国家(芬兰、丹麦、荷兰):- 设定2035年清洁电力目标 - 建立独立的系统运营商 - 大规模可再生能源部署
追赶国家(波兰、捷克、匈牙利):- 仍在制定具体气候目标- 电网基础设施投资滞后- 需要更多政策支持
问题国家(塞浦路斯、保加利亚):- 缺乏明确的气候政策- 电网连接等待时间过长- 可再生能源削减率较高
08
小结
欧洲电网正处在历史性转折点上。随着可再生能源的快速发展和电气化进程的加速,传统的电网运营模式正面临根本性变革。1700吉瓦的可再生能源项目等待连接、72亿欧元的削减成本、以及普遍存在的1-5年连接等待时间,这些数据清晰地展现了当前电网基础设施与清洁能源发展需求之间的巨大差距。
然而,欧洲电网运营商在应对这些挑战方面展现出多样化的创新实践。从丹麦扩大灵活性市场到西班牙的CECRE控制中心,从波兰的DSF市场改革到英国NESO的独立运营模式,这些成功案例为整个欧洲的电网现代化提供了宝贵的经验。
在下一部分,我们将深入分析欧洲电网转型的策略路径、融资模式、政策建议和投资者视角,为电力行业投资者提供更加全面的决策参考。
