全国首个500千伏省域数字电网投产

作者:数字储能网新闻中心 来源:广东火电新闻中心 发布时间:2025-12-18 浏览:

数字储能网讯:

12月15日

由中国能建广东火电参建的

国家“十四五”电力发展规划重点工程

海南自贸港重大项目

海南500千伏主网架工程

正式投产

标志着海南电网全面迈入

超高压时代

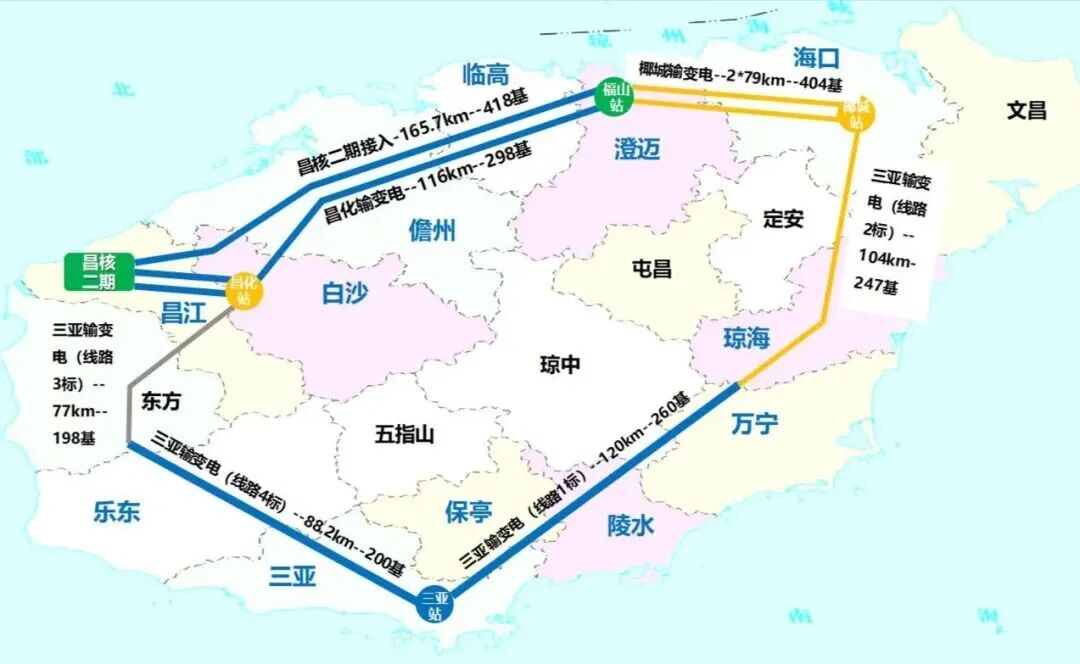

海南500千伏主网架工程是国内首个“一笔成环”的省域数字电网项目,以覆盖全岛的500千伏“口”字型环网为目标,连接海口、三亚、昌江等14个市县,最大输电能力突破350万千瓦,单回线路输电能力超原220千伏线路的4倍,相当于为海南新增4条高效畅通的“电力高速路”。

项目包括昌江核电二期接入系统工程等4个工程,新建3座500千伏变电站,新建输电线路长度达838千米。针对海南台风频发的气候特点,工程全过程采用最高等级抗台风标准,杆塔结构、导线选型等关键环节均按防御百年一遇台风要求优化升级,抗灾能力实现跨越式提升。


“一笔成环”形成完整的“口”字型超高压环网架构

海南500千伏主网架工程建成后,海南电网主网架首次实现电压等级从220千伏到500千伏的历史性跨越,带动大容量清洁能源的安全送出,助力港口、机场等关键设施建设,有力保障海南自贸港加速建设的用电需求。

施工亮点

1.复杂环境创新施工

面对路径长、交叉跨越复杂的挑战,在线路最长、塔基最多的三亚输变电工程(线路部分)标段一,广东火电首次在海南500千伏电网建设引入重型索道运输方式与智能监测系统,减少生态影响,践行绿色施工,同时通过主动协调、优化停电计划及“错峰出行+带电作业”模式,安全高效推进工程。

2.机械化智能化攻坚

昌化(西部)输变电工程及昌江核电接入系统工程跨越五市县,地质复杂、交叉跨越密集、停电施工窗口紧张。项目周密部署,推行机械化与智能化施工,整合挖掘机与泵车完成基础浇筑,应用旋挖机、履带抱杆及可视化牵张架线技术,攻克多项难题,保障主网架按期投运。

3.高精度精准安装

三亚输变电工程(变电站部分)位于高温多雨、台风频发的山区,道路狭窄、地形崎岖。面对380吨主变运输、1546块预埋件高精度安装难题,项目加大资源投入,优化工序时序,并采用自主研发的可调节预埋件安装工具,顺利完成安装任务。

分享到:

关键字:电网建设

数字储能网版权说明:

1、凡注明来源为“数字储能网:xxx(署名)”,除与数字储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非数字储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表数字储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
