数字储能网欢迎您!
当前位置: 首页 >首屏板块>产业观察 返回

智利大型储能项目部署再提速

作者:刘伯洵 来源:中国储能网 发布时间:2026-05-09 浏览:

数字储能网讯:智利依然是拉丁美洲储能部署的热点地区。在过去一周,该市场迎来两项重大进展:西班牙独立电力生产商(IPP)Grenergy公司与比亚迪公司签署大规模储能系统采购协议,同时法国能源开发商Engie公司在智利开通运营一个电池储能项目。


2025年10月,Grenergy公司为MonteAguila电池储能项目举行奠基仪式

Grenergy公司向比亚迪采购2.6GWh电池储能系统

西班牙独立电力生产商(IPP)Grenergy公司于3月26日宣布,已经向亚迪公司订购2.6GWh电池储能系统,用于建设其CentralOasis太阳能+储能项目。

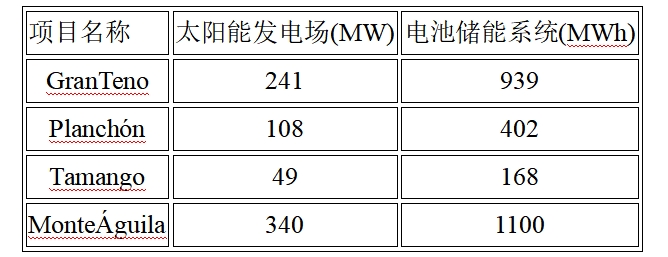

Grenergy公司此次订单包含468套比亚迪的MCCube-T液冷电池储能系统,该产品采用比亚迪的刀片电池,单套标称容量可在5MWh至6.4MWh之间灵活配置。这些电池储能系统将部署在CentralOasis太阳能+储能项目五期项目的四个:

目前,GranTeno太阳能+储能项目的首批设备(168套)已经发运,预计于4月中旬运抵施工现场,该项目基础设施正在建设中。

CentralOasis太阳能+储能项目位于智利中部,是Grenergy公司在智利建设的第二个吉瓦时规模项目。此前,该公司已在智利境内的阿塔卡马沙漠开发了Oasisde Atacama太阳能+储能项目。该项目的第四期(也是最新一期)已于两个月前开工运营,该期包含272MW太阳能发电场和1.1GWh电池储能系统。OasisdeAtacama太阳能+储能项目平台最终将在阿塔卡马沙漠建成2GW的太阳能发电场和11GWh电池储能系统。

与此同时,CentralOasis太阳能+储能项目包括1.1GW太阳能发电场和4GWh储能系统,预计将于2027年全面建成投运。

今年2月,Grenergy公司已为CentralOasis太阳能+储能项目中的三期项目(合计398MW太阳能发电场和1.4GWh储能系统)筹集了3.55亿美元融资,融资方为法国巴黎银行、桑坦德银行和荷兰合作银行。

CentralOasis太阳能+储能项目于去年5月对外公布,Grenergy公司当时表示将对该项目投资9亿欧元(约合10.3亿美元),以复制其在阿塔卡马沙漠项目的开发模式。Grenergy公司当时还透露将在西班牙建设一个太阳能+储能项目,其中包括一座200MW太阳能发电场和一个704MWh电池储能项目。

上述三个项目是Grenergy公司35亿欧元投资计划的一部分。根据该计划,该公司目标是到2027年底建成4.4GW太阳能发电场和18.8GWh储能系统。

此前,Grenergy公司已于2025年5月与比亚迪公司签署了OasisdeAtacama太阳能+储能项目第六期的3.5GWh电池储能系统供货协议。

根据近日比亚迪公司发布的2025年年度报告,该公司2025年交付了60GWh电池储能系统。而宁德时代(CATL)公司同样向Grenergy公司在智利的电池储能项目供应设备,2025年交付了121GWh电池储能系统。

Engie公司在智利阿塔卡马地区部署的230MWh电池储能项目投运

法国能源开发商Engie公司于3月24日宣布,该公司在智利部署的一个46MW/230MWh的电池储能系统已经开通运营。

Engie公司在阿塔卡马地区Tierra Amarilla镇开通运营的LosLoros电池储能项目耗资约6400万美元,与现有的一座53MW太阳能发电场共址部署。该发电场由法国能源开发商Solardirect公司开发,Engie公司于2015年在该项目调试前收购了Solardirect公司。

Los Loros电池储能项目包含63套磷酸铁锂(LFP)电池储能单元(未披露供应商名称),并接入太阳能发电场的110/23kV变电站。Engie公司迄今已在智利开发了多个电池储能项目,其中包括一个太阳能+储能项目,其配套的电池储能系统的持续时长为5小时。今年2月,该公司还开通运营了Tocopilla电池储能项目,其规模为116MW/660MWh。

2025年智利弃电量高达6TWh

根据智利可再生能源与储能协会(ACERA)发布的数据,截至2026年2月,智利累计部署的太阳能发电场约为11.8GW,风力发电场约为6GW。ACERA表示,智利2025年新增1.2GW太阳能发电场,其中近30%配套部署电池储能系统。截至2025年年底,该国累计开通运营1.5GW电池储能系统,大部分的持续时间为5小时,管理可再生能源发电设施并网成为关键优先事项。该协会声称,,由于电网消纳能力限制,智利 2025年约有6TWh的可再生能源电力被弃,而储能系统已经帮助减少了2TWh弃电量。

智利正加速部署更多储能系统。ACERA预测,如果保持当前的储能部署速度,到2027年底,智利将有约9GW电池储能系统开通运营,平均持续时长为4小时。因此,该国设定的2030年部署2GW电池储能系统目标预计将提前四年实现。

分享到:

关键字:储能项目

数字储能网版权说明:

1、凡注明来源为“数字储能网:xxx(署名)”,除与数字储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非数字储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表数字储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
