50MW/400MWh!RWE公司在澳大利亚部署的首个长时电池储能系统获批满负荷运行

作者:刘伯洵 来源:中国储能网 发布时间:2026-06-02 浏览:

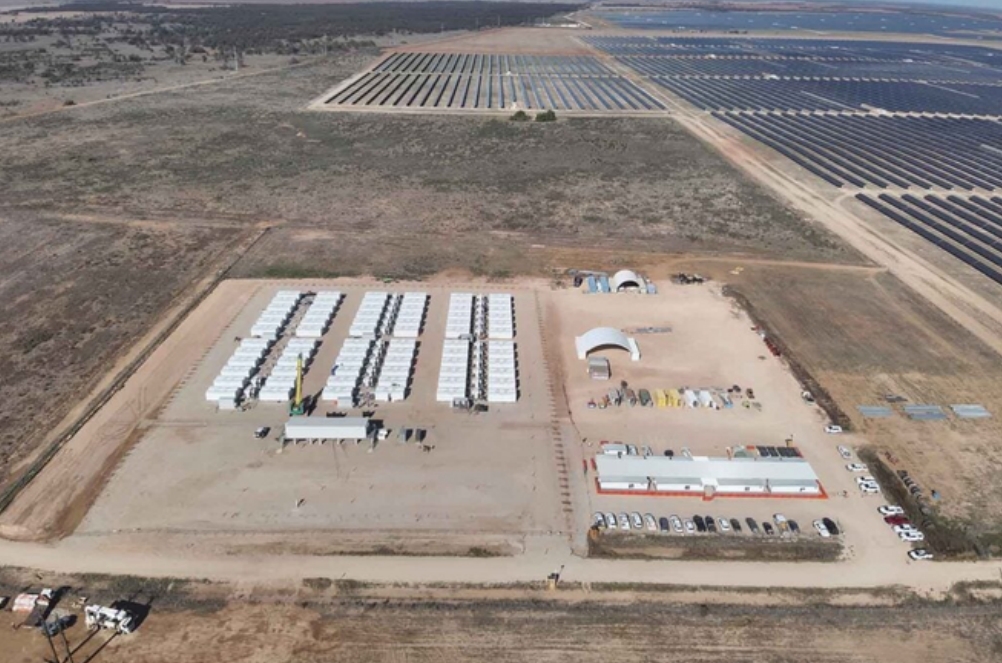

数字储能网讯:据外媒报道,澳大利亚能源市场运营商(AEMO)与电网运营商Transgrid公司已经正式批准RWE公司部署的50MW/400MWh Limondale电池储能系统满负荷运行。该项目是澳大利亚首个持续放电时间达8小时的电池储能系统,与现有的249MW Limondale太阳能发电场共址部署,位于新南威尔士州南部Balranald附近。


该储能系统由144个特斯拉电池单元构成,可提供超过8小时的放电时长,使其成为目前澳大利亚持续放电时间最长的电池储能系统。在调试完成后,项目成功通过了电网合规性与性能测试,证明了其能够在最大容量下安全运行。

在获批后,Limondale电池储能系统可储存可再生能源的多余电力,并在用电高峰时段释放,从而增强电网稳定性,减少在电力供需长时间失衡时对调峰天然气发电厂的依赖。

该项目设定为8小时时长,旨在响应新南威尔士州政府发布的《电力基础设施路线图》。该储能系统也是首个获得AEMO Services公司首次招标中“长时储能长期能源服务协议”(LDES LTESA)的项目。据行业媒体报道,RWE公司于2023年获得这份政府合同,合同期14年,旨在鼓励开发长时储能系统,以支持可再生能源发电份额的持续提升。获得合同约一年后,RWE公司对Limondale电池储能系统做出了最终投资决定。

RWE Renewables公司欧洲和澳大利亚地区首席执行官Sopna Sury表示:“这一开创性项目将改变澳大利亚的电池储能市场格局,标志着长时储能发展的重要里程碑,同时提升国家能源系统的可靠性和弹性。”

从注册到全面投运

RWE公司已于2025年9月在AEMO成功注册Limondale电池储能系统,标志着项目从建设阶段进入“保持点测试”阶段。注册使该项目纳入AEMO的市场管理系统——这是管理澳大利亚国家电力市场(NEM)批发业务的核心IT系统。项目将接入相邻的33kV输电线路,该线路原为自2021年起运营的Limondale太阳能发电场(采用87.2万块光伏组件构建)提供服务。

8小时的持续放电能力使Limondale电池储能系统能够应对比短时储能系统(通常用于频率控制和削峰填谷)更长时间的电力供需失衡问题,从而在可再生能源发电不足或用电需求高企时提供备用电力,减少对调峰天然气发电厂的依赖。

尽管曾有疑虑认为锂离子电池难以支撑8小时储能,但如今许多采用锂离子电池的长时储能项目正在开发中,并持续吸引国际市场关注。这得益于系统成本下降、功率密度提高和模块化设计等突破。不过,咨询机构ITP Thermal公司总经理Keith Lovegrove近期提醒,澳大利亚储能行业存在过度依赖该技术的风险,应实现长时储能技术的多样化,特别指出太阳能热发电、抽水蓄能和氢储能在燃煤电厂退役后保障电网稳定性的潜力。

澳大利亚可再生能源与基础设施承包商Beon Energy Solutions公司为本项目提供了辅助系统(BOP)设备,RWE公司还与Transgrid合作完成了该项目的建设。

尽管RWE公司的Limondale电池储能系统是澳大利亚首个获准全面投运的8小时储能系统,其他长时储能电池项目也在推进中。例如,澳大利亚可再生能源开发商Edify Energy公司(已被全球投资集团La Caisse收购)于2025年9月获得澳大利亚联邦政府批准,在维多利亚州建设一个大型太阳能+储能项目,其中包括一座300MW太阳能发电场和一个300MW/2400MWh电池储能系统。

目前,RWE公司在全球运营的电池储能系统总装机容量为1.7GW,另有约2.5GW在建项目。

分享到:

关键字:长时储能

数字储能网版权说明:

1、凡注明来源为“数字储能网:xxx(署名)”,除与数字储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非数字储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表数字储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
