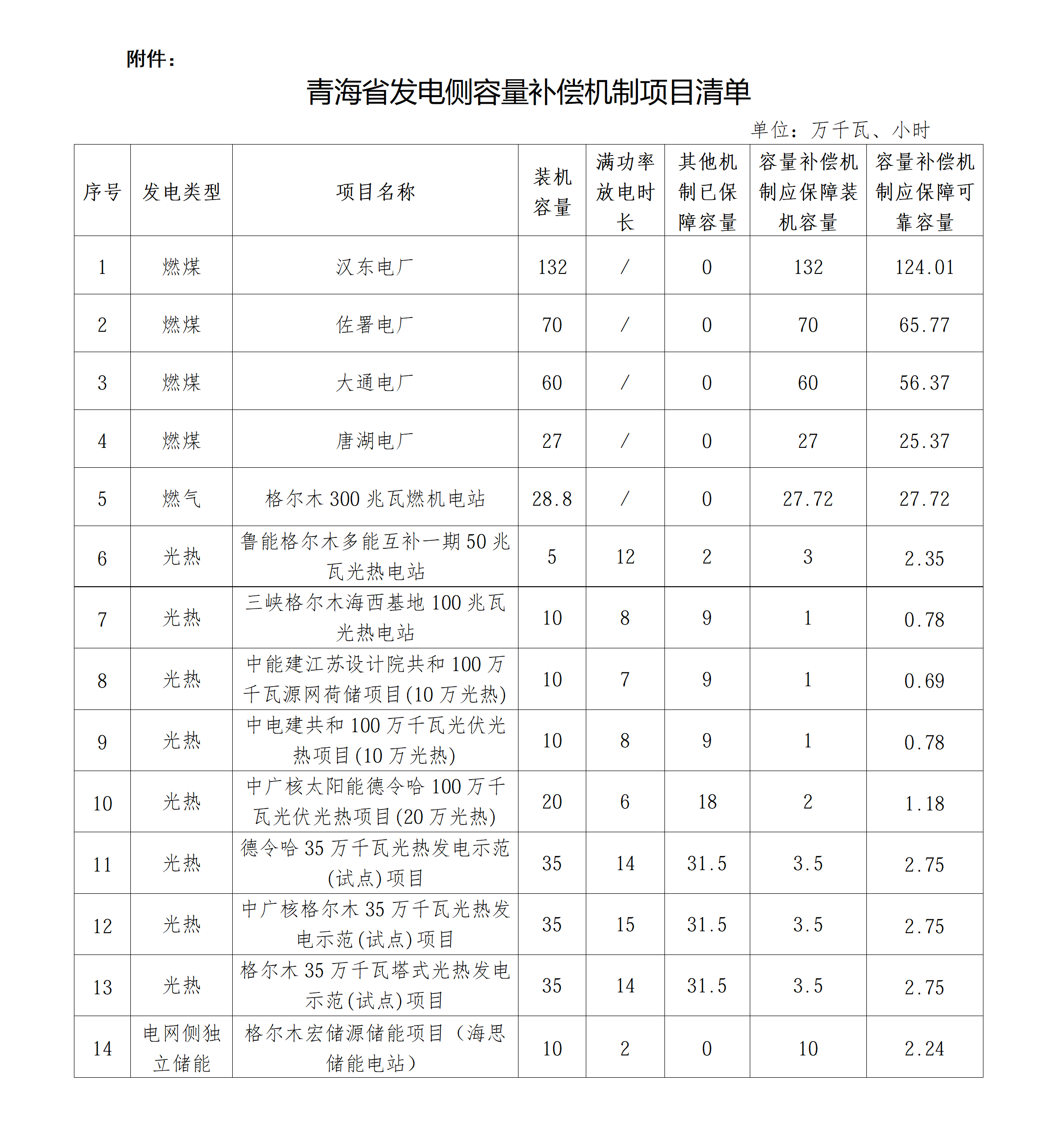

数字储能网讯:7月13日,青海省发改委公布《青海省发电侧可靠容量补偿机制项目清单公示》,本次公布包含14个项目,容量补偿机制应保障可靠容量总计315.51万千瓦。
其中,包括1个电网侧独立储能项目,为格尔木宏储源储能项目(海思储能电站),电站装机容量100MW,满功率放电时长2小时,容量补偿机制应保障装机容量100MW,容量补偿机制应保障可靠容量22.4MW。
依据青海省发改委7月7日公布的《青海省发电侧可靠容量补偿机制》计算可得,该项目每年容量电费补偿最多约381.29万元。
容量电费计算方式:
容量电费=机组申报容量×容量供需系数×容量补偿标准
申报容量:发电机组按月向电网申报容量,申报容量不得超过其可靠容量,电网企业计算容量电费并按月结算。
系统容量供需系数=系统总容量需求/系统总可靠容量,2026年度全省容量供需系数为0.92。
光热、抽水蓄能、新型储能可靠容量核定。可靠容量=最大放电功率×可靠容量系数。可靠容量系数=(1-综合厂用电率)×Min(满功率放电时长/系统净负荷高峰持续时长,100%)。其中,系统净负荷高峰时段为系统净负荷最大高峰持续时段。
2026年光热、新型储能综合厂用电率暂按21.53%、10.39%计算,系统净负荷高峰时段取近3年净负荷高峰前3%时段最大持续小时数8小时计算。
2026年统一容量补偿标准按185元/(千瓦·年)
格尔木宏储源储能项目,装机100MW,储能时长2小时,容量电费具体计算过程如下:
机组申报容量:申报容量不得超过其可靠容量,可靠容量系统=(1-10.39%)×Min(2/8,100%)=0.224025,可靠容量=最大放电功率×可靠容量系数=100×0.224025=22.4025
容量供需系数:0.92
补偿标准:2026年统一容量补偿标准按185元/(千瓦·年)
容量电费=22.4025×1000×0.92×185=381.29055万
