1000MW/4000MWh!苏尼特右旗储能项目建设提速增效

作者:杨爱娟 来源:红迹草原苏右旗 发布时间:2026-08-06 浏览:

数字储能网讯:连日来,苏尼特右旗锡西二站1000MW/4000MWh新型储能专项行动项目施工一线热火朝天,施工人员抢抓施工窗口期,铆足干劲赶进度、保工期,全力推动项目建设提速提质。目前,项目一期工程已基本完工,二期工程全速推进,预计今年11月底竣工,年底实现顺利并网运营。

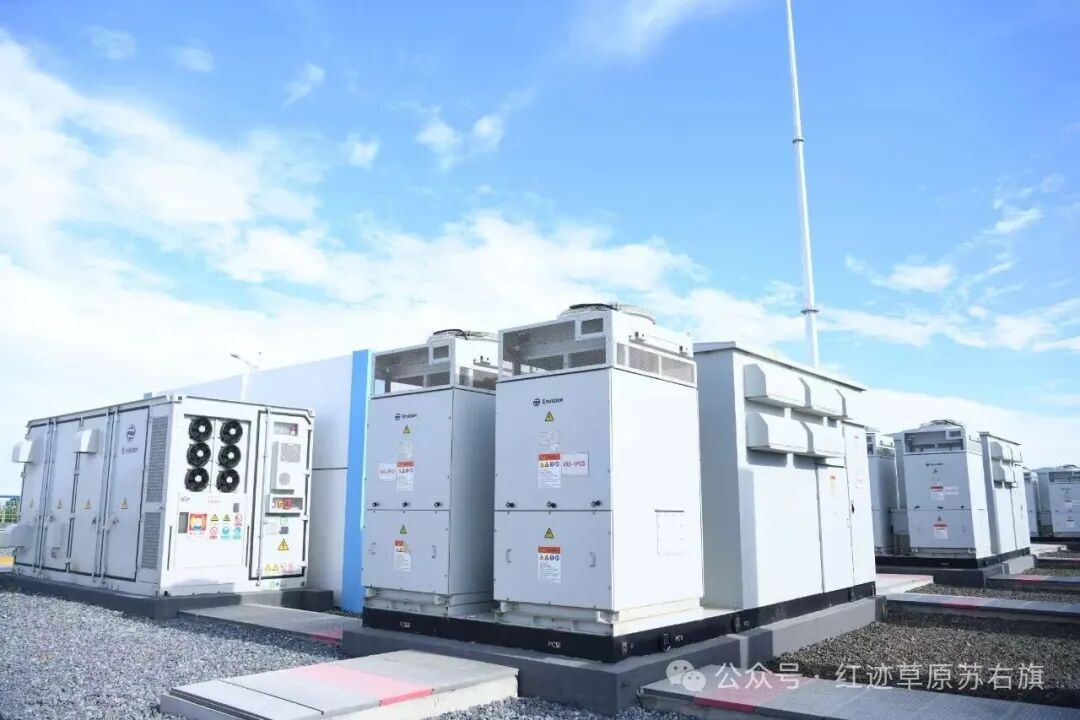

记者在一期项目地现场看到,100套储能单元整齐有序排布,设备调试工作有序开展,整套储能系统蓄势待发,如同巨型“电力充电宝”,随时可投入电力储存与调配工作。据了解,该项目坐落于乌日根塔拉镇,总投资52亿元,总建设规模1000MW/4000MWh,采用安全稳定的磷酸铁锂电池储能系统,分两期分步建设。其中一期500MW/2000MWh工程主体及配套设施已基本完工。二期建设99套储能单元,新建一座220kV升压站,目前建设团队正全力冲刺施工节点。


作为全旗新能源产业重点配套项目,该项目并网投运后,将进一步完善区域新能源电力配套体系,助力绿色能源高效利用,大幅提升区域风电资源消纳能力,补齐电力调峰短板,为苏尼特右旗新能源产业高质量发展注入源源不断的强劲动能。
